Pose de fenêtre PVC : quelle méthode choisir et comment la réussir

Mis à jour le 2 octobre 2026
Remplacer une fenêtre PVC soi-même se prépare avant d’acheter la menuiserie, et surtout avant de démonter quoi que ce soit dans le tableau. La pose de fenêtre PVC dépend de l’état de l’ancien cadre et de l’isolation du mur. Sur les chantiers que nous suivons dans le Grand Ouest, les infiltrations viennent plus souvent de la méthode que du profilé. Les tutoriels des enseignes déroulent une méthode ; ce guide vous aide à trouver la vôtre.
📌 L’essentiel à retenir :
si l’ancien dormant est sain et d’équerre, posez en rénovation, dessus. Sinon, ou si une partie de la menuiserie de rénovation assure la fonction de garde-corps, passez en dépose totale. Dans les deux cas, le NF DTU 36.5 impose cales, fixations rapprochées et calfeutrement étanche.
Quelle méthode de pose choisir pour votre fenêtre PVC ?
Quatre méthodes existent, et l’état de l’ancien dormant (le cadre fixe scellé dans le mur) décide presque toujours. S’il est sain, la pose en rénovation se fixe sur lui. S’il faut l’arracher, on parle de dépose totale : la nouvelle fenêtre se pose alors en applique, en tunnel ou en feuillure, selon l’épaisseur du mur et son isolation. Toutes relèvent du NF DTU 36.5 d’avril 2010, le document technique qui encadre l’installation d’une fenêtre PVC. L’AFNOR publie la fiche de la norme de pose des fenêtres.
| Méthode | Ancien dormant | Mur et isolation | Finitions | Quand la choisir |
|---|---|---|---|---|
| Rénovation | conservé | indifférent | habillages | dormant sain, remplacement rapide |
| Dépose totale en applique | déposé | isolation intérieure (ITI) | reprise des tableaux | dormant abîmé, rénovation lourde, neuf |
| Tunnel | déposé | mur épais | reprise des tableaux | maison ancienne, murs épais |
| Feuillure | déposé | mur à feuillure | reprise de maçonnerie possible | bâti ancien à feuillure |
Avant de poser : cotes, support et outillage
Cotes, support et outillage se vérifient avant de commander :
- Mesurez les cotes en tableau en haut, au milieu et en bas ; retenez la plus petite.
- Un ancien dormant qui s’enfonce sous la pointe du tournevis a déjà donné son avis : il penche pour la dépose totale.
- Prévoyez perforateur, cales, chevilles adaptées au support et mousse imprégnée ou mastic.
- Avec un volet roulant intégré, la hauteur utile change.
Pour le vitrage, voyez comment choisir une fenêtre isolante.

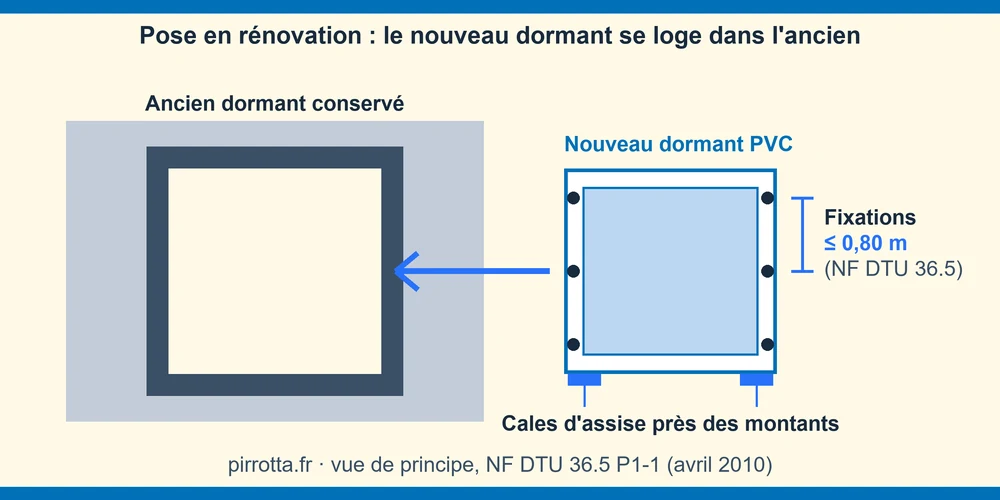

Pose de fenêtre PVC en rénovation, sur l’ancien dormant
La pose en rénovation est la plus courante : l’ancien dormant ne se démonte pas, il sert de support. La façade change peu, un atout pour changer une fenêtre en copropriété. Exception réglementaire : si une partie de la menuiserie de rénovation assure la fonction de garde-corps, le NF DTU 36.5 interdit la pose sur dormant existant [§ 6.2]. On entend souvent que cette méthode assombrit la pièce. Le nouveau cadre réduit en effet un peu le clair de vitrage, mais sur un dormant sain l’économie de travaux compense.

Préparer l’ancien bâti
Seuls les ouvrants (les parties mobiles) partent. Le dormant doit rester sain, sec et stable. Selon le profil, on recoupe l’ancienne feuillure ou on rapporte des tasseaux pour un appui plan.
Poser et caler le nouveau dormant
- Présentez le nouveau dormant dans l’ancien cadre, sans forcer.
- Calez en partie basse avec des cales d’assise placées près des montants, sans couper le calfeutrement [NF DTU 36.5 P1-1 § 5.8].
- Contrôlez niveau, aplomb et équerrage en comparant les deux diagonales.
- Repérez l’emplacement des fixations avant de percer.
Fixer et calfeutrer
Le NF DTU 36.5 limite l’écart entre deux fixations à 0,80 m. Il en impose aussi à 100 mm au plus des paumelles et des points de fermeture [NF DTU 36.5 P1-1 § 5.7]. Sur une fenêtre PVC à angles soudés, chaque fixation d’angle se place entre 5 et 10 cm du fond de feuillure [§ 5.11.2]. Le joint se fait en mousse imprégnée précomprimée (le compriband) ou en mastic sur fond de joint. L’Union des fabricants de menuiseries le rappelle dans le guide de calfeutrement de l’UFME. Réglez ensuite les ouvrants : un ouvrant oscillo-battant qui coince se règle souvent sans démontage.
Dépose totale : la pose en applique

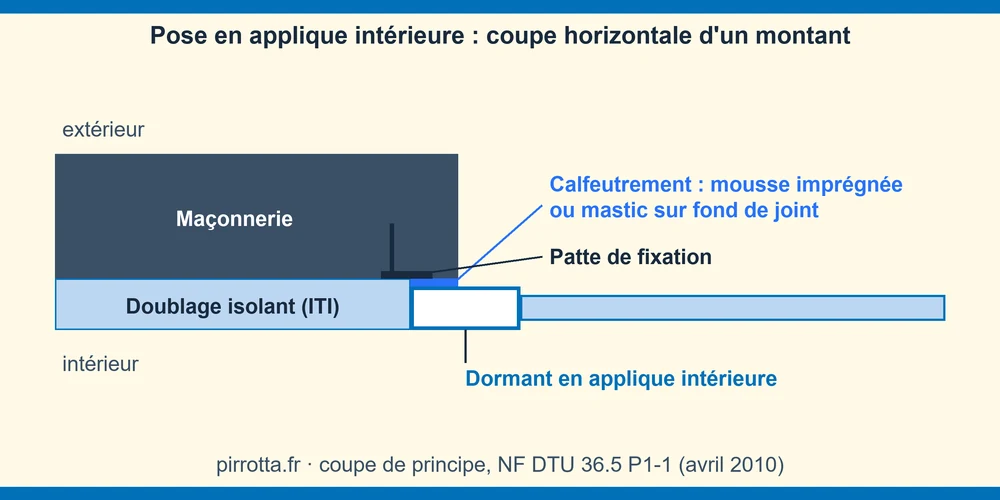

Quand l’ancien dormant part, tout le cadre est retiré jusqu’à la maçonnerie et le tableau se reprend. La pose en applique intérieure, courante avec une isolation par l’intérieur (ITI), plaque le nouveau dormant contre la face intérieure du mur. Avec une isolation par l’extérieur (ITE), la position de la fenêtre se décide avec le chantier d’isolation.

En maçonnerie, avec isolation intérieure
Le dormant se fixe par des pattes de fixation vissées dans la maçonnerie, avec des chevilles adaptées au parpaing, à la brique ou au béton. Une tapée d’isolation, sorte de rallonge du dormant, rattrape l’épaisseur du doublage.
Sur une ossature bois
Les pattes se vissent dans les montants de l’ossature. Le pare-vapeur, côté intérieur, se raccorde au dormant par une bande adhésive pour que l’étanchéité à l’air reste continue [NF DTU 31.2, mai 2019].

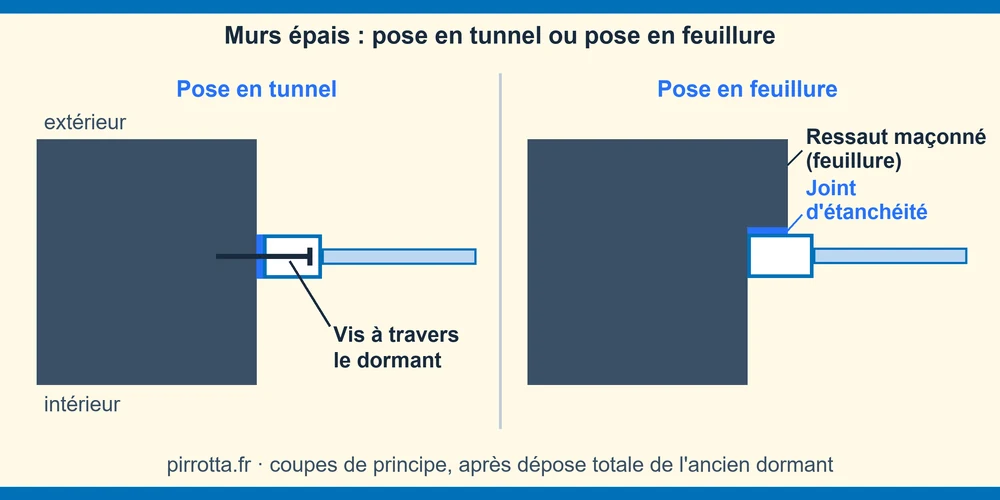

Pose en tunnel ou en feuillure pour les murs épais
La pose en tunnel et la pose en feuillure demandent une dépose totale, mais logent la fenêtre dans l’épaisseur du mur.

La pose en tunnel
En pose en tunnel, le dormant se fixe dans l’embrasure, l’épaisseur du tableau, vissé à travers le cadre dans la maçonnerie. Elle convient aux murs épais, où une applique laisserait un tableau très profond. Une tapée d’isolation reprend un éventuel doublage. Sur ossature bois, le pare-vapeur se rabat dans l’encadrement sur au moins 100 mm [NF DTU 31.2, mai 2019].
La pose en feuillure
La pose en feuillure cale le dormant contre la feuillure, ce ressaut maçonné que présentent beaucoup de murs anciens. Une feuillure ébréchée impose une reprise de maçonnerie avant la pose, sinon le joint ne tiendra pas.
Les erreurs de pose que nous voyons sur les chantiers
Quatre défauts reviennent sur les fenêtres que mon équipe reprend.
- Le joint est rempli à la mousse expansive : elle bouche le trou, pas le chemin de l’eau, et je la déconseille comme unique calfeutrement.
- Les cales manquent, ou s’écrasent, taillées dans du bois tendre.
- Les fixations dépassent 80 cm d’écart.
- Personne n’a traité l’appui ni le rejingot (le rebord qui arrête l’eau).
En février 2023, près de Nantes, une maison neuve prenait l’eau sous toutes ses baies alu. Silicone non lissé, puis mousse PU sous la bavette : rien n’a tenu. Nous avons relevé l’absence de compriband : ni silicone ni mousse ne le remplacent, et le menuisier a dû tout déposer puis reposer.
Une grande baie, un linteau à reprendre ou un mur porteur à ouvrir dépassent le bricolage, et je préfère passer la main : consultez un professionnel qualifié. Ce guide reste informatif et ne remplace pas son diagnostic.
Questions fréquentes sur la pose de fenêtre PVC
Avant de choisir une fenêtre, regardez l’ancien dormant. S’il est sain, la pose de fenêtre PVC en rénovation suffit ; sinon, la dépose totale vous laisse le choix entre applique, tunnel et feuillure.
